Второй этап установки внутренних блоков кондиционера Energolux — Варшавское шоссе, д. 152, корп. 7

Варшавское шоссе, дом 152, корп. 7 — панельный жилой дом, расположенный в районе Чертаново Южное Южного административного округа Москвы. Район застроен преимущественно панельными домами 1970–1990-х годов, встречаются кирпичные и монолитно-кирпичные здания 2000-х. Ближайшие станции метро — «Аннино» (10 минут пешком, 850 м) и «Улица академика Янгеля» (15 минут, 1,3 км). В шаговой доступности — Варшавское шоссе, Днепропетровская улица, парк в долине реки Городни, ТЦ «Варшавский» и ТЦ «Аннино». Почтовый индекс — 117602. Управляющая компания — ГБУ «Жилищник района Чертаново Южное».

Дом панельный, с железобетонными перекрытиями, высота потолков 2,6 м. В квартире проводился капитальный ремонт — стены оштукатурены, стяжка залита, но чистовая отделка ещё не завершена. Для установки кондиционера в таких условиях применяется двухэтапный монтаж: первый этап — прокладка фреоновых трасс и кабелей в штробах до чистовой отделки, второй этап — установка и подключение внутренних блоков после завершения ремонта.

В квартире устанавливается мульти-сплит-система Energolux с одним наружным блоком и несколькими внутренними. Первый этап — прокладка медных трасс в штробах, межблочного кабеля, бурение отверстий — был выполнен заранее, до штукатурки. К моменту второго этапа стены выровнены, обои поклеены, потолки смонтированы. Требуется установка внутренних блоков на ранее проложенные трассы, вальцовка, вакуумирование и запуск.

В этой статье — разбор второго этапа установки внутренних блоков мульти-сплит-системы Energolux по адресу Варшавское шоссе, д. 152, корп. 7: что такое двухэтапный монтаж, что было сделано на первом этапе, что выполняется на втором, этапы работ, актуальные цены на 2026 год.

Технические характеристики мульти-сплит-системы Energolux

ПараметрЗначение
БрендEnergolux
Типнастенная инверторная мульти-сплит-система (DC Inverter)
Наружный блок1 шт
Внутренние блоки2–3 шт (настенные)
ХладагентR410A
Подключение питаниянаружный блок
Диаметр жидкостной трубы1/4″ (6,35 мм)
Диаметр газовой трубы3/8″ или 1/2″ (9,52 / 12,7 мм)
Межблочный кабель4×1,5 мм²
Тип монтажадвухэтапный (скрытая прокладка трасс в штробах)
Этапвторой (установка внутренних блоков)
Материал стеныпанельная

О бренде Energolux

Energolux — бренд климатической техники, позиционирующийся в среднем сегменте. Кондиционеры Energolux производятся на заводах в Китае по заказу и под контролем российской компании. Инверторные модели оснащены компрессорами GMCC (Toshiba) или Highly, хладагент R410A. Мульти-сплит-системы позволяют подключить к одному наружному блоку от 2 до 5 внутренних блоков — экономия места на фасаде и снижение нагрузки на электросеть. Гарантия — 3 года.

ПараметрОписание
Позиционированиесредний сегмент
Страна брендаРоссия
Страна сборкиКитай
КомпрессорыDC Inverter GMCC (Toshiba) / Highly
ХладагентR410A
Гарантия3 года
Мульти-сплитот 2 до 5 внутренних блоков

Что такое двухэтапный монтаж

Двухэтапный монтаж кондиционера — это способ установки, при котором работы разделены на два этапа: первый выполняется до или во время чернового ремонта, второй — после завершения чистовой отделки.

ЭтапКогда выполняетсяЧто включает
Первый этапДо штукатурки / стяжки / чистовой отделкиШтробление стен, прокладка медных труб в изоляции, межблочного кабеля, бурение отверстий, установка наружного блока, вывод трасс на места будущих внутренних блоков
Второй этапПосле поклейки обоев / покраски / монтажа потолковУстановка внутренних блоков на монтажные пластины, подключение к проложенным трассам (вальцовка), подключение кабелей, вакуумирование, выпуск фреона, тестовый запуск

Зачем нужен двухэтапный монтаж

ПричинаОписание
Скрытая прокладка трассМедные трубы и кабель прокладываются в штробах — не видны после ремонта
Чистовая отделка без кабель-каналовНет декоративных коробов на стенах — эстетика интерьера сохранена
Ремонт в процессеНевозможно установить блоки до завершения отделки — риск повреждения
Штукатурка после прокладкиТрассы замоноличиваются в стену — максимально скрытый монтаж

Что было сделано на первом этапе

На первом этапе, выполненном до штукатурки и чистовой отделки, были проведены следующие работы:

РаботаОписание
Штробление стенПрорезаны штробы в панельных стенах под медные трубы и кабель
Прокладка медных трубМедные трубы 1/4″ и 3/8″ (или 1/2″) в теплоизоляции K-Flex уложены в штробы
Прокладка кабеляМежблочный кабель 4×1,5 мм² проложен в штробах рядом с трубами
Бурение отверстияСквозное отверстие в стене для вывода трасс на фасад к наружному блоку

Установка наружного блокаНаружный блок Energolux установлен на кронштейнах на фасаде

Подключение трасс к наружному блокуМедные трубы подключены к наружному блоку (вальцовка)
Вывод трасс в помещениеКонцы медных труб и кабеля выведены в местах установки внутренних блоков
Защита концов трубКонцы труб закрыты колпачками и изоляцией — защита от попадания пыли и мусора
Заделка штробШтробы заштукатурены после прокладки трасс

Что выполняется на втором этапе

Второй этап — это установка внутренних блоков на проложенные ранее трассы:

РаботаОписание
Подготовка местаОчистка мест установки блоков — обои поклеены, стены готовы

Осмотр трассПроверка выведенных концов медных труб и кабеля — целостность, отсутствие деформаций

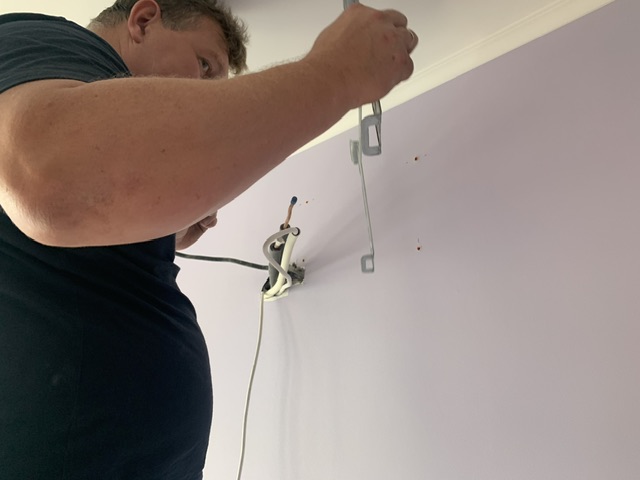

Установка монтажных пластинКрепление монтажных пластин Energolux к стене дюбель-гвоздями

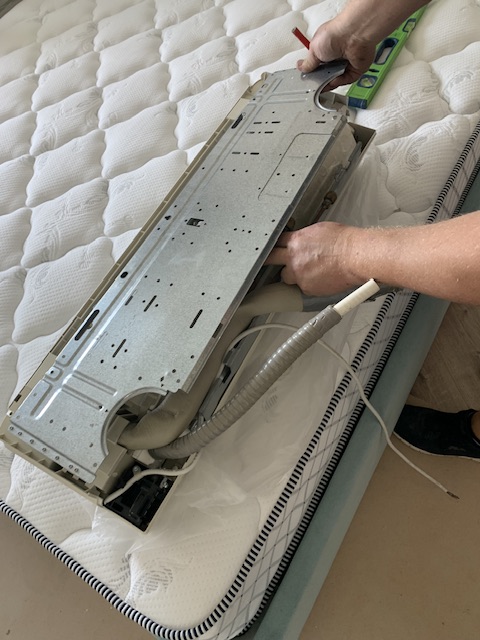

Подготовка трубСнятие изоляции с концов труб, отрезка по длине, развальцовка

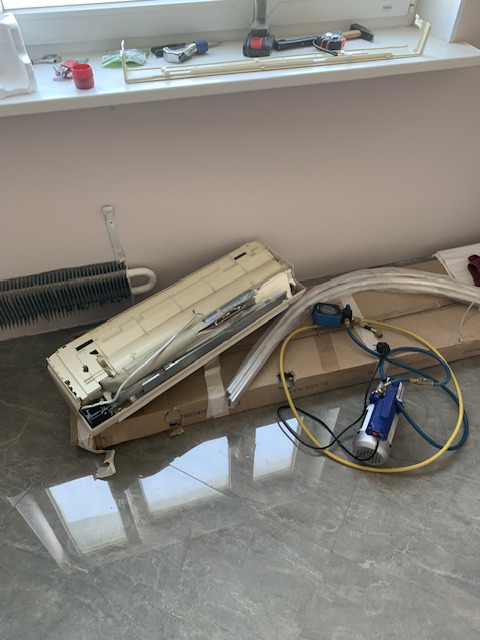

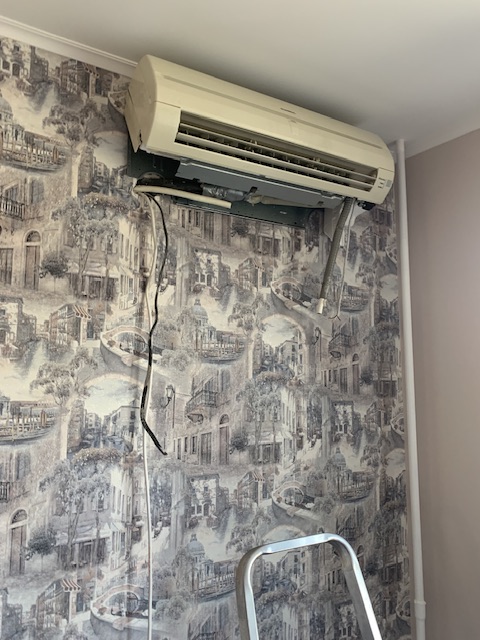

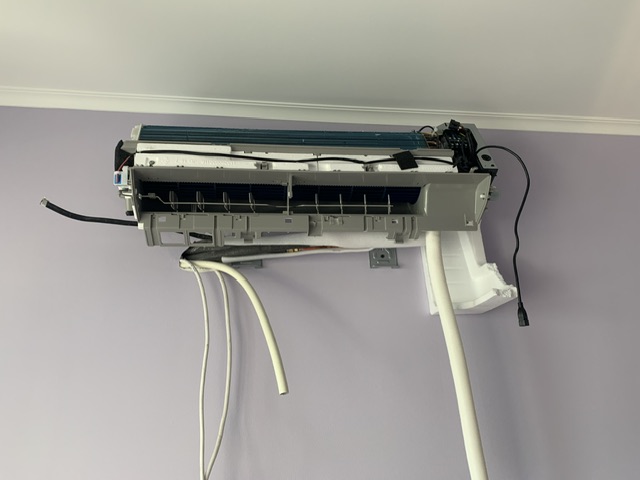

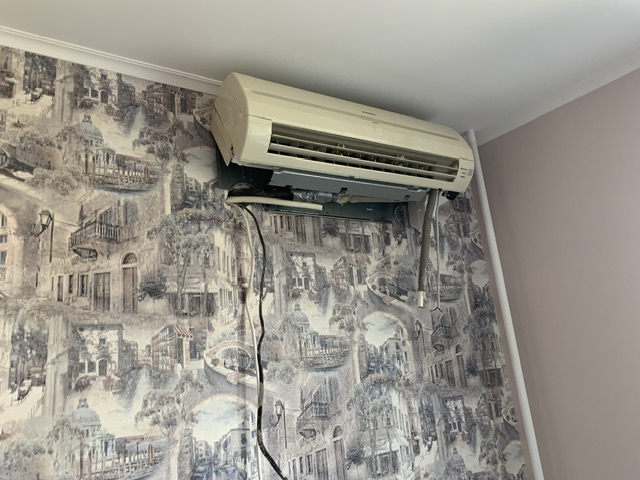

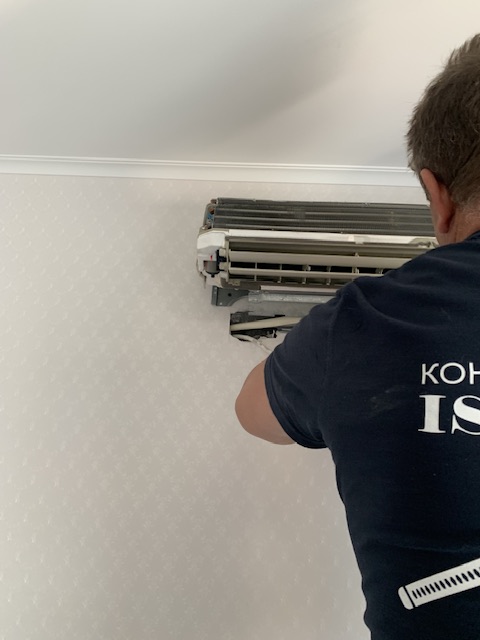

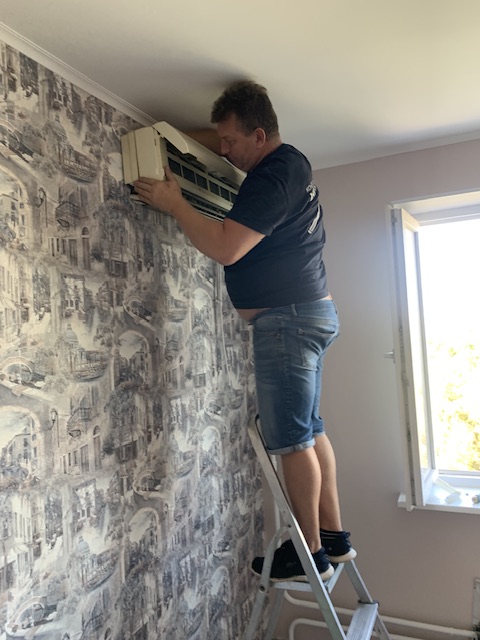

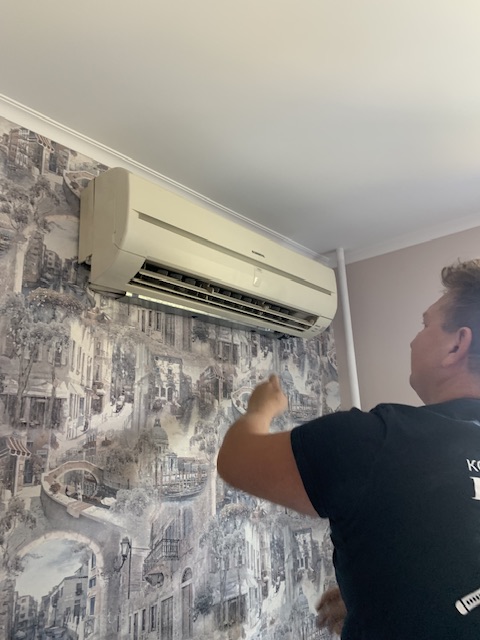

Навешивание внутренних блоковУстановка блоков на монтажные пластины, подключение труб и кабелей
ВальцовкаСоединение медных труб с штуцерами внутренних блоков, затяжка динамометрическим ключом

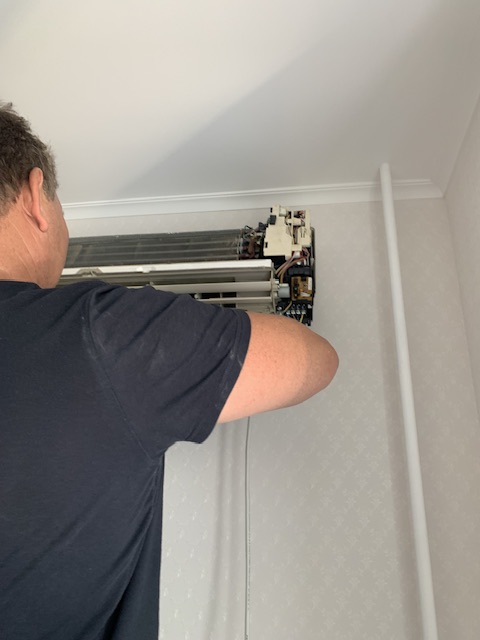

ЭлектроподключениеПодключение межблочного кабеля к клеммным колодкам внутренних блоков
ВакуумированиеОткачка воздуха и влаги из трассы вакуумным насосом (20–30 минут)
Выпуск R410AОткрытие сервисных вентилей на наружном блоке — выпуск фреона в систему

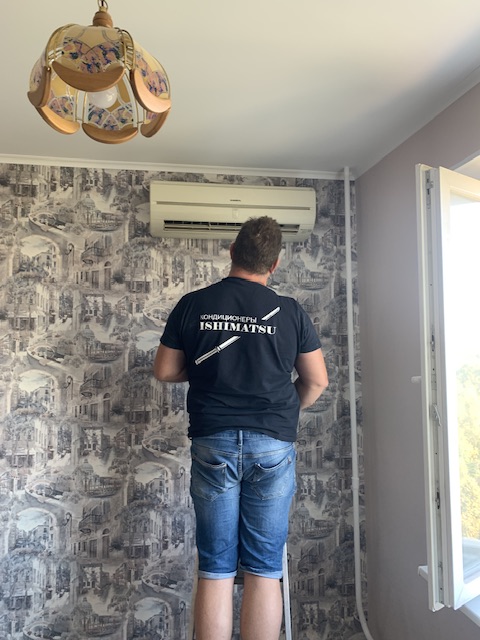

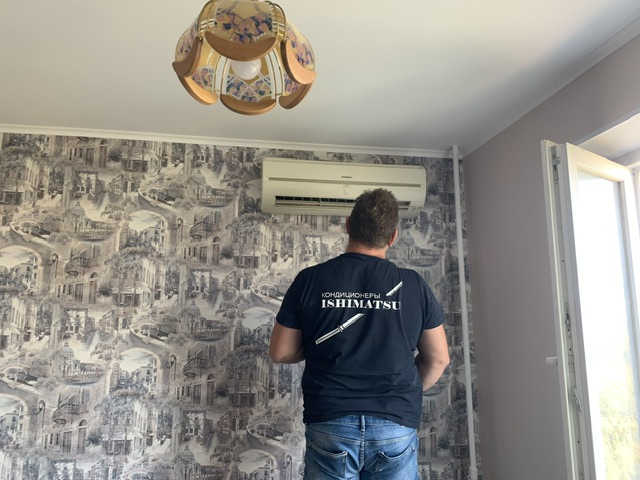

Тестовый запускПроверка работы всех внутренних блоков, дренажа, утечек

Этапы второго этапа монтажа

1. Подготовка

  • осмотр мест установки внутренних блоков — стены выровнены, обои поклеены, потолки смонтированы;
  • поиск выведенных концов медных труб и кабеля — проверка целостности, отсутствие заломов и повреждений;
  • снятие защитных колпачков с концов труб;
  • проверка длины выведенных трасс — достаточно ли для подключения к внутреннему блоку;
  • защита обоев и мебели плёнкой в зоне работ.

2. Установка монтажных пластин

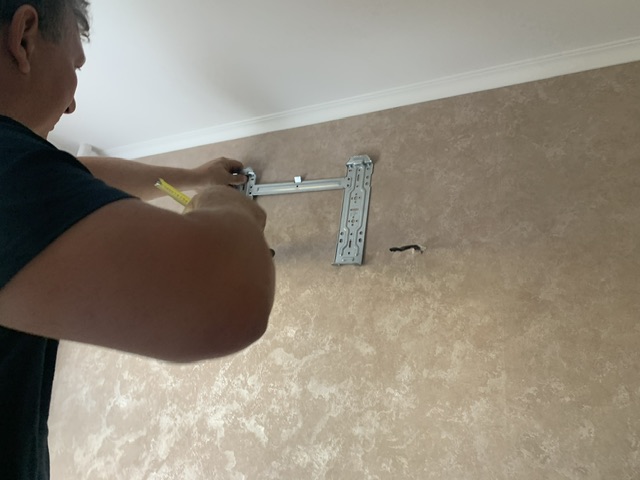

  • монтажная пластина из комплекта Energolux выравнивается по уровню строго горизонтально;
  • пластина прикладывается к стене, совмещается с выведенными трубами и кабелем;
  • крепление к стене дюбель-гвоздями или анкерными болтами в 5–6 точках;
  • пластина должна плотно прилегать к стене — зазоры приводят к вибрации и шуму;
  • проверка уровнем — горизонтальность обязательна.

3. Подготовка труб к подключению

  • снятие теплоизоляции с концов медных труб на длину 10–15 см;
  • отрезка труб труборезом под углом 90° — до нужной длины;
  • удаление заусенцев римером;
  • надевание накидных гаек на трубы до развальцовки;
  • развальцовка труб развальцовщиком — ровный конус без трещин и складок;
  • проверка качества развальцовки — поверхность гладкая, конус симметричный.

4. Навешивание и подключение внутренних блоков

  • внутренний блок Energolux аккуратно снимается с упаковки;
  • блок заводится за монтажную пластину — верхняя часть за верхний крюк, затем прижимается вниз до защёлкивания;

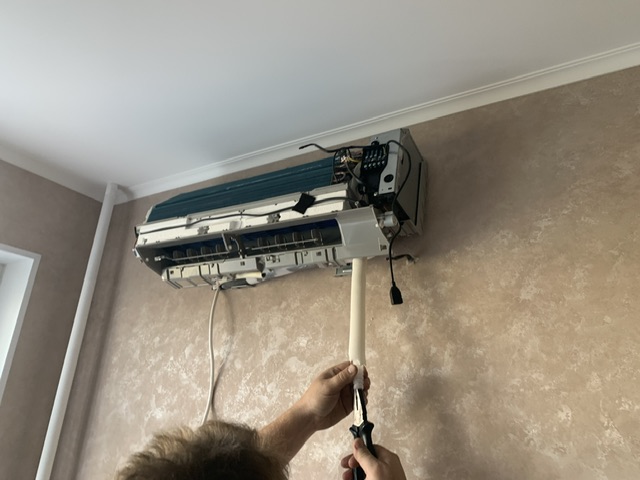

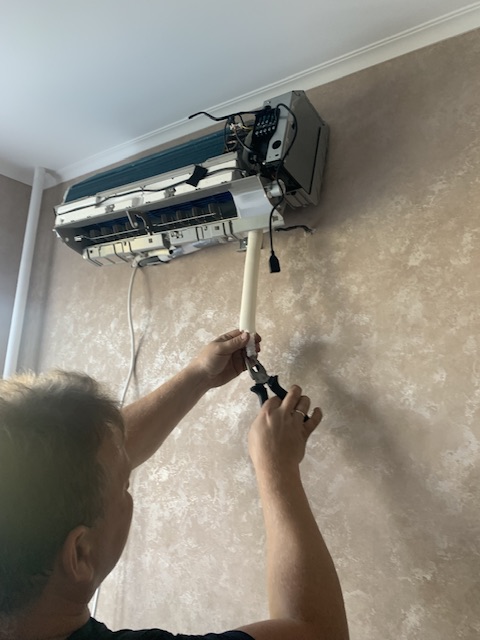

  • подключение медных труб к штуцерам блока — накидные гайки заворачиваются от руки, затем затягиваются динамометрическим ключом:
    • для 1/4″ — 15–20 Н·м;
    • для 3/8″ — 25–35 Н·м;
    • для 1/2″ — 40–50 Н·м;

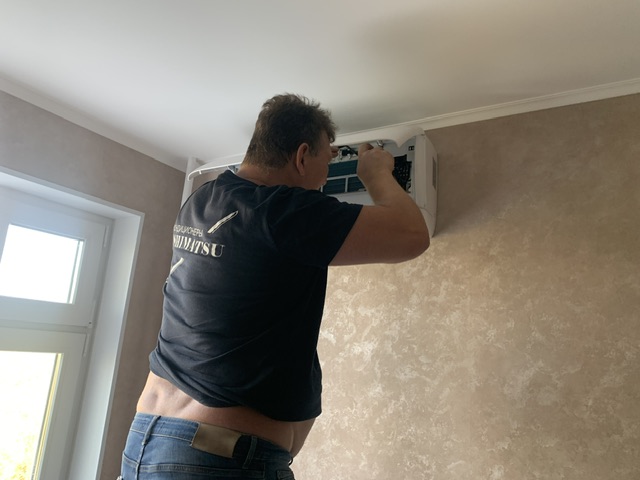

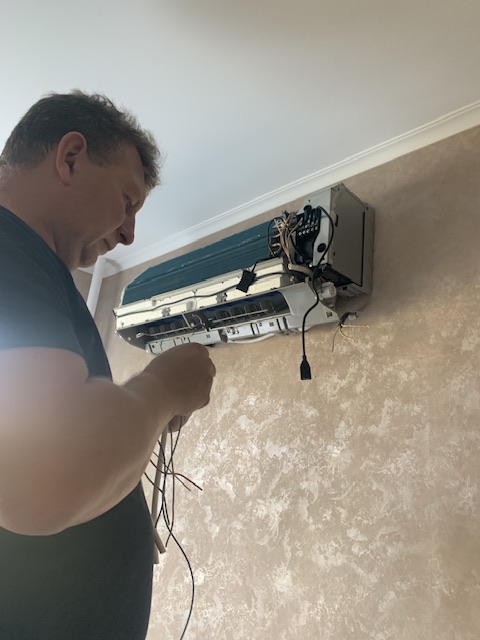

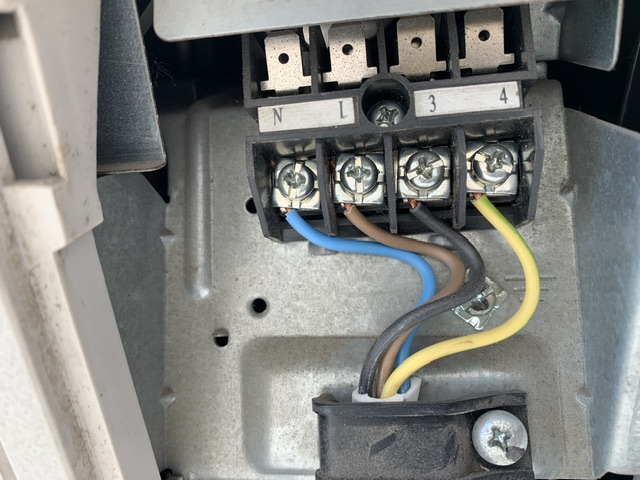

  • подключение межблочного кабеля к клеммной колодке блока — согласно электросхеме Energolux;
  • подключение дренажного шланга — шланг выводится к отверстию или в канализацию;
  • укладка труб, кабеля и шланга в штробу или кабель-канал — в зависимости от способа прокладки на первом этапе.

5. Установка всех внутренних блоков

При мульти-сплит-системе процедура повторяется для каждого внутреннего блока:

БлокПомещениеМодельТрассаДействия
Блок 1Гостиная12 (3,5 кВт)1/4″ + 1/2″Установка, вальцовка, подключение
Блок 2Спальня09 (2,5 кВт)1/4″ + 3/8″Установка, вальцовка, подключение
Блок 3 (опция)Детская07 (2,1 кВт)1/4″ + 3/8″Установка, вальцовка, подключение

6. Вакуумирование

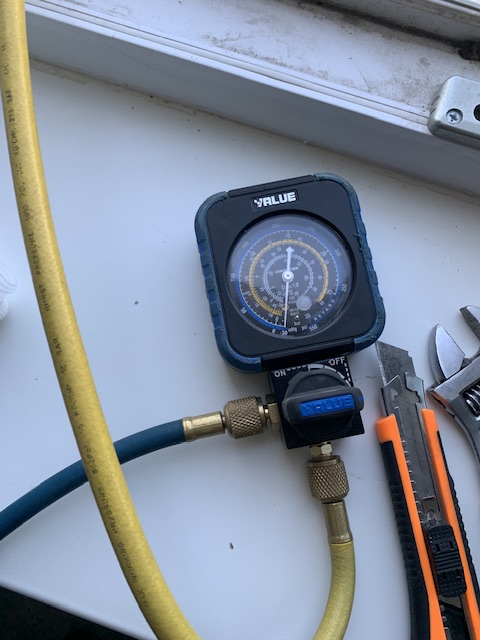

  • подключение вакуумного насоса к сервисному порту наружного блока через манометрический коллектор;
  • откачка воздуха и влаги из всей системы (все трассы и внутренние блоки) в течение 20–30 минут;
  • вакуумирование при двухэтапном монтаже особенно важно — между первым и вторым этапом в трубы мог попасть воздух и влага;
  • контроль: после отключения насоса стрелка манометра должна оставаться на отметке −1−1 бар не менее 15–20 минут;
  • если вакуум не держит — в системе есть утечка, требуется поиск и устранение.

7. Выпуск R410A

  • при длине трасс до 7–10 м заводская заправка R410A достаточна — фреон выпускается из наружного блока открытием сервисных вентилей;
  • при общей длине трасс более 10 м — дозаправка из расчёта 15–20 г на метр свыше 7–10 м;
  • фреон распределяется по всем внутренним блокам — система выравнивается.

8. Тестовый запуск

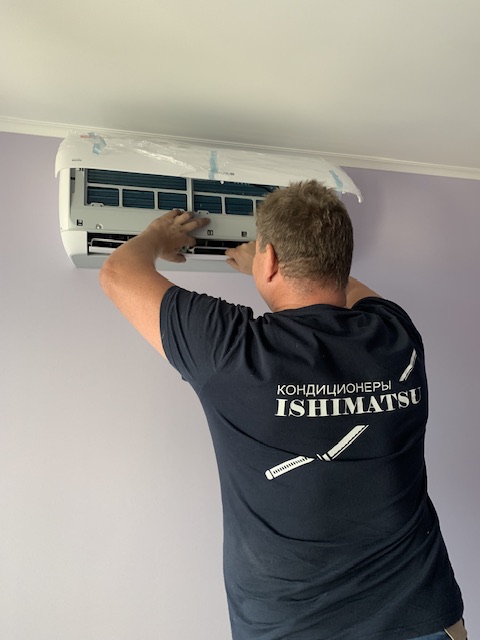

Проверяется каждый внутренний блок:

  • работа во всех режимах (охлаждение, обогрев, вентиляция, осушение);
  • отсутствие протечек фреона — течеискателем по всем соединениям каждого блока;
  • разница температур на входе и выходе — 8–12 °C;
  • корректность дренажа — конденсат уходит свободно, без протечек;
  • уровень шума — от минимального значения на тихой скорости;
  • реакция на пульт ДУ — переключение режимов, изменение скорости вентилятора;
  • работа жалюзи — автоматическое управление направлением потока;
  • функция Turbo — максимальная скорость;
  • функция Sleep — комфортный режим;
  • авторестарт — восстановление настроек после отключения;
  • таймер — программирование включения и отключения.

Кондиционер должен проработать не менее 30–40 минут. За это время проверяется работа всех внутренних блоков мульти-сплит-системы одновременно — каждый блок должен корректно охлаждать, не должно быть перекоса по фреону.

Сколько времени занимает второй этап

ЭтапВремя
Подготовка, осмотр трасс20–30 минут
Установка монтажных пластин (2–3 шт)40–60 минут
Подготовка труб, развальцовка (2–3 блока)60–90 минут
Навешивание и подключение внутренних блоков60–90 минут
Вакуумирование20–30 минут
Выпуск R410A10 минут
Тестовый запуск, проверка всех блоков30–40 минут
Уборка15 минут
Итого (2–3 внутренних блока)4–6 часов

Актуальные цены в Москве (2026)

Второй этап монтажа (установка внутренних блоков)

УслугаСтоимость
Второй этап монтажа — 1 внутренний блок (07–09)4 500 – 7 000 ₽
Второй этап монтажа — 1 внутренний блок (12–18)5 500 – 8 500 ₽
Второй этап монтажа — 1 внутренний блок (24–30)7 000 – 12 000 ₽

В стоимость входит: установка монтажной пластины, подготовка и развальцовка труб, навешивание блока, подключение труб и кабеля, электроподключение.

Мульти-сплит-система (2–3 внутренних блока)

УслугаСтоимость
Второй этап — 2 внутренних блока (07–09 + 07–09)8 000 – 14 000 ₽
Второй этап — 2 внутренних блока (09 + 12)9 500 – 15 500 ₽
Второй этап — 3 внутренних блока (07 + 09 + 12)13 000 – 22 000 ₽

Вакуумирование и запуск

УслугаСтоимость
Вакуумирование (до 3,5 кВт, одна трасса)2 000 – 3 500 ₽
Вакуумирование мульти-сплит (2–3 трассы)2 500 – 5 000 ₽
Выпуск R410Aвключено в стоимость
Дозаправка R410A (при длине трасс более 10 м)1 500 – 4 000 ₽

Первый этап (для справки)

УслугаСтоимость
Первый этап — прокладка трассы (до 5 м, штроба)8 000 – 15 000 ₽ / трасса
Первый этап — установка наружного блока3 000 – 8 000 ₽
Штробление стены (кирпич / панель)300 – 800 ₽ / м
Штробление монолитного бетона500 – 1 200 ₽ / м

Дополнительные работы

УслугаСтоимость
Дополнительный метр трассы (сверх 5 м)1 200 – 2 500 ₽ / м
Декоративный кабель-канал800 – 1 500 ₽ / м
Установка дренажной помпы3 500 – 6 000 ₽ + помпа
Бурение дополнительного отверстия2 500 – 5 500 ₽
Установка отдельного автомата в электрощите2 000 – 4 000 ₽

Выезд

УслугаСтоимость
Выезд по Москве (в пределах МКАД)бесплатно / 500 ₽
Выезд в район Чертаново Южное (ЮАО)бесплатно
Выезд за МКАД1 000 – 2 500 ₽

Преимущества двухэтапного монтажа

ПараметрДвухэтапный монтажОдноэтапный монтаж
ЭстетикаТрассы скрыты в штробах — не видныДекоративный кабель-канал на стене
СрокиРастянут на период ремонтаОдин день
СтоимостьДороже — два выезда, штроблениеДешевле — один выезд
КачествоМаксимальное — трубы в стене, нет внешних коробовХорошее, но короб на стене
Риск повреждения трассМинимальный — замоноличены в стенуНет — открытый монтаж
ПрименениеПри капитальном ремонтеПри готовом ремонте или без ремонта

Что важно проверить на втором этапе

ПроверкаОписание
Целостность трассКонцы труб не деформированы, нет заломов
Длина выведенных трубДостаточно для подключения к блоку (минимум 10–15 см от стены)
Чистота трубВнутри труб нет пыли, штукатурки, мусора
Целостность изоляцииK-Flex на трубах не повреждена при штукатурке
Целостность кабеляИзоляция кабеля не повреждена
Положение отверстияОтверстие совпадает с местом подключения блока
Уклон дренажаЕсли дренаж самотёчный — уклон не менее 1 см/м

Типичные ошибки при двухэтапном монтаже

ОшибкаЭтапПоследствиеКак избежать
Трубы замяло при штукатурке1-й этапЗалом, утечка фреонаЗащита концов труб колпачками, аккуратная штукатурка
В трубы попала пыль и мусормежду этапамиЗасор ЭРВ, повреждение компрессораЗащита концов труб плёнкой и колпачками
Кабель повреждён при штукатурке1-й этапОбрыв связи, КЗПрокладка кабеля в гофре
Нет вакуумирования2-й этапВлага в системе, разрушение компрессораОбязательное вакуумирование 20–30 минут
Плохая вальцовка2-й этапУтечка фреонаРазвальцовщик, динамометрический ключ
Трасса слишком короткая1-й этапНевозможно подключить блокЗапас 15–20 см при выводе
Дренаж без уклона1-й этапКонденсат не стекаетУклон 1 см/м или помпа

Что можно делать самостоятельно

  • чистка воздушных фильтров — раз в 2 недели: открыть переднюю панель, извлечь фильтры, промыть, высушить, установить обратно;
  • замена батареек в пульте — AAA, LR03;
  • проверка дренажа — при работе в режиме охлаждения конденсат должен свободно стекать.

Самостоятельно нельзя: навешивать внутренние блоки, делать вальцовку, вакуумировать систему, выпускать фреон, подключать кабель к плате.

Заказать второй этап монтажа в Москве

Компания «МонтажМастер» выполняет второй этап установки внутренних блоков кондиционеров Energolux в Москве, в том числе по адресу Варшавское шоссе, д. 152, корп. 7 (район Чертаново Южное, ЮАО).

Что мы предлагаем:

  • второй этап монтажа — установку внутренних блоков на готовые трассы;
  • развальцовку медных труб динамометрическим ключом;
  • вакуумирование двухступенчатым насосом 20–30 минут;
  • выпуск R410A и дозаправку при необходимости;
  • поиск утечек электронным течеискателем;
  • тестовый запуск всех внутренних блоков мульти-сплит-системы;
  • первый этап монтажа — прокладку трасс в штробах до ремонта;
  • установку наружных блоков на фасаде;
  • установку дренажных помп;
  • гарантию на монтажные работы — 3 года.
